攻坚三季度 | 宾鹤高速公路项目、巧家北门滨江项目取得重要进展

  • 报道: 张毅  慕国海
  • 责任编辑: 邵虎
  • 发布时间: 2025-09-30 09:13:28
  • 【字号:
  • 阅读: 199
  • 宾鹤项目攻克控制性节点工程

    宾鹤项目以“战高温、保安全、提质量”为核心,锚定施工节点目标,在路基转序、桥梁交工验收、配套土建工程方面均取得突破性进展。

    宾鹤项目桥梁工程作为项目通车的关键枢纽,三季度以来,全长425米的三座现浇桥控制性工程完成总进度100%,8月中旬实现全桥贯通并完成交工检测,严控钢混结构变形阈值,确保桥梁百年品质。

    路基转序是路面结构层施工的前提,三季度项目创新采用“轮班攻坚、人歇机不停”模式,克服高温挑战,确保施工连续性,高效推进路基成型连接线完成路基工程总量92%,其中挖方75.06万方、填方5万方,挡墙防护4.2公里,涵洞12座,计划年底实现贯通。

    项目连接线土建工程三季度呈现多点开花,实行“抓两头、歇中间”错峰施工,配备防暑物资,目前连接线除小里程端500米外路基已成型,年底可实现通车任务。

    三季度的攻坚实践印证,唯有以科学管理为矛、以技术创新为盾,方能打通交通动脉,为区域经济注入持久动能。下一步,宾鹤项目将聚焦冬期施工预案,确保“通车里程”转化为“民生红利”。


    巧家县北门滨江项目全面收尾

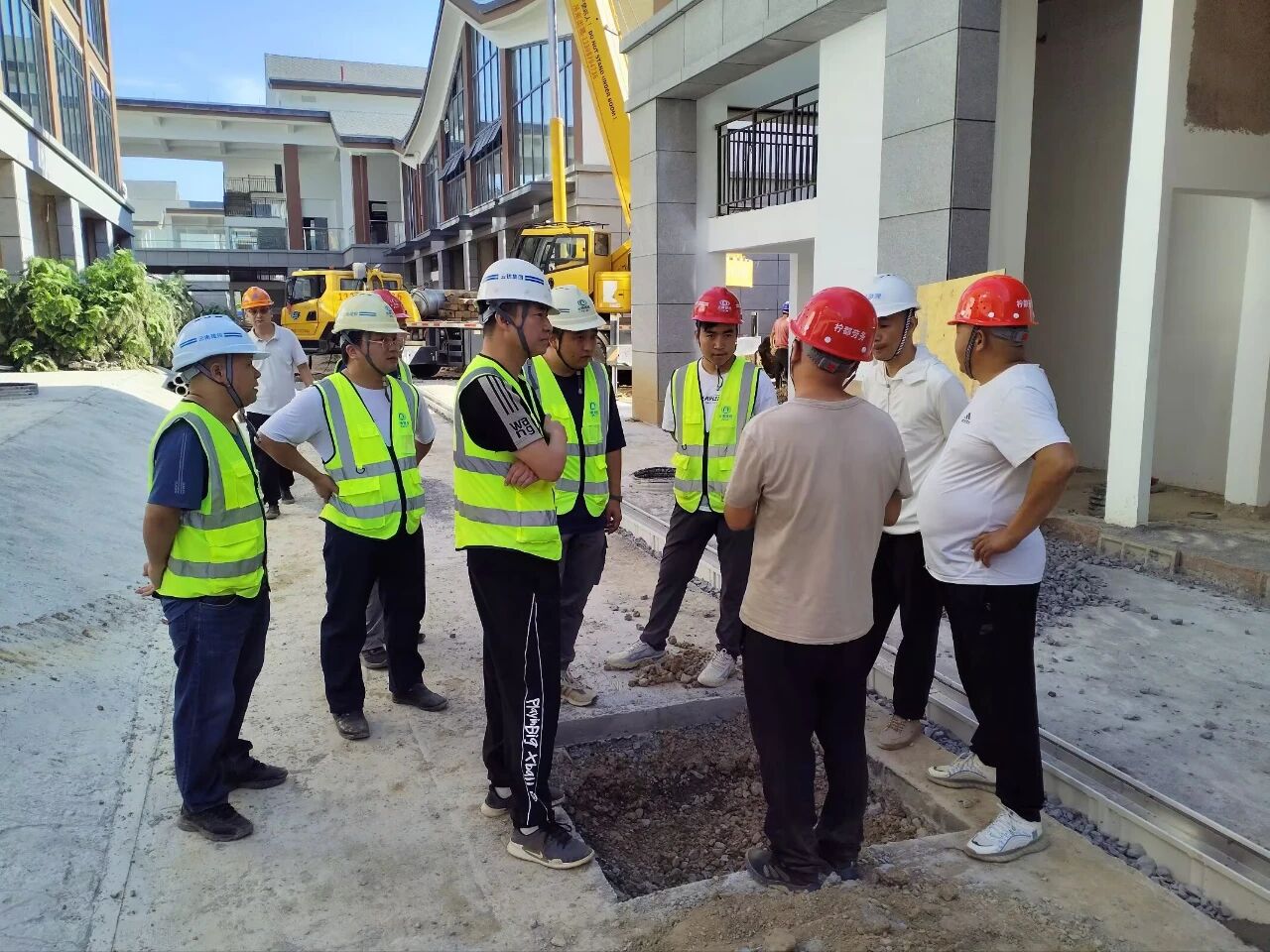

    为确保项目工程能按照时间节点完成全面竣工,巧家县北门滨江景观旅游中心特许经营项目全体员工顶住压力、科学调度,截至目前,项目工程已进入全面收尾阶段。


    在项目全体建设人员的共同努力下,三季度建设任务推进顺利,具体完成情况如下:室外铺装工程完成17000平方米,种植树木200株、花卉园艺2300平方米;火灾报警系统完成95%,消防设施已具备初步使用条件;水管安装完成97%,正进行最后阶段的接头焊接与管道封闭;景观照明完成95%,广场LED灯带及地埋灯已安装到位,当前处于亮化效果调试阶段;建筑照明完成90%,公共区域照明系统基本完工,室内外灯具正逐一调试至最佳效果。

    在紧抓项目进度的同时,项目团队始终把质量安全放在首位,严格执行国家相关标准和规范,积极与业主、设计、监理等单位保持密切沟通,及时解决施工过程中出现的各类问题。通过加强与各方的协调,形成了攻坚合力,为工程全面收尾创造了有利条件。

    巧家县北门滨江项目将继续保持攻坚态势,以高度的责任感和使命感,确保项目高质量、高标准地竣工,为巧家县的经济发展和居民生活水平的提升做出积极贡献。


    点赞:
      (0)
      分享:
      • 关于我们

      • 企业公众号
      云南省铁路集团有限公司  2025 - 2028 Copy Rights 滇ICP备15000897号-1   云南建投绿美发展有限公司 云南建投绿美发展有限公司
